Вентилируемый фасад: как организована работа на объекте от проекта до сдачи

Вентилируемый фасад: как организована работа на объекте от проекта до сдачи

Вентилируемый фасад работа — фасад здания, Павлодар, Казахстан | Желдетілетін қасбет: нысандағы жұмыс жобадан тапсыруға дейін қалай ұйымдастырылады — ғимарат қасбеті

«вентилируемый фасад работа» — запрос, за которым стоит главный вопрос заказчика: как превратить проект в готовый фасад без срывов сроков и переделок. Технология НВФ позволяет вести работы круглый год, но требует дисциплины: каждый этап проверяется, каждый узел собирается по чертежу. Эксперт ТОО VENTFASAD 24 рассказывает, как устроен правильный процесс на объектах в Павлодаре и по всему Казахстану.

Сроки и организация работ

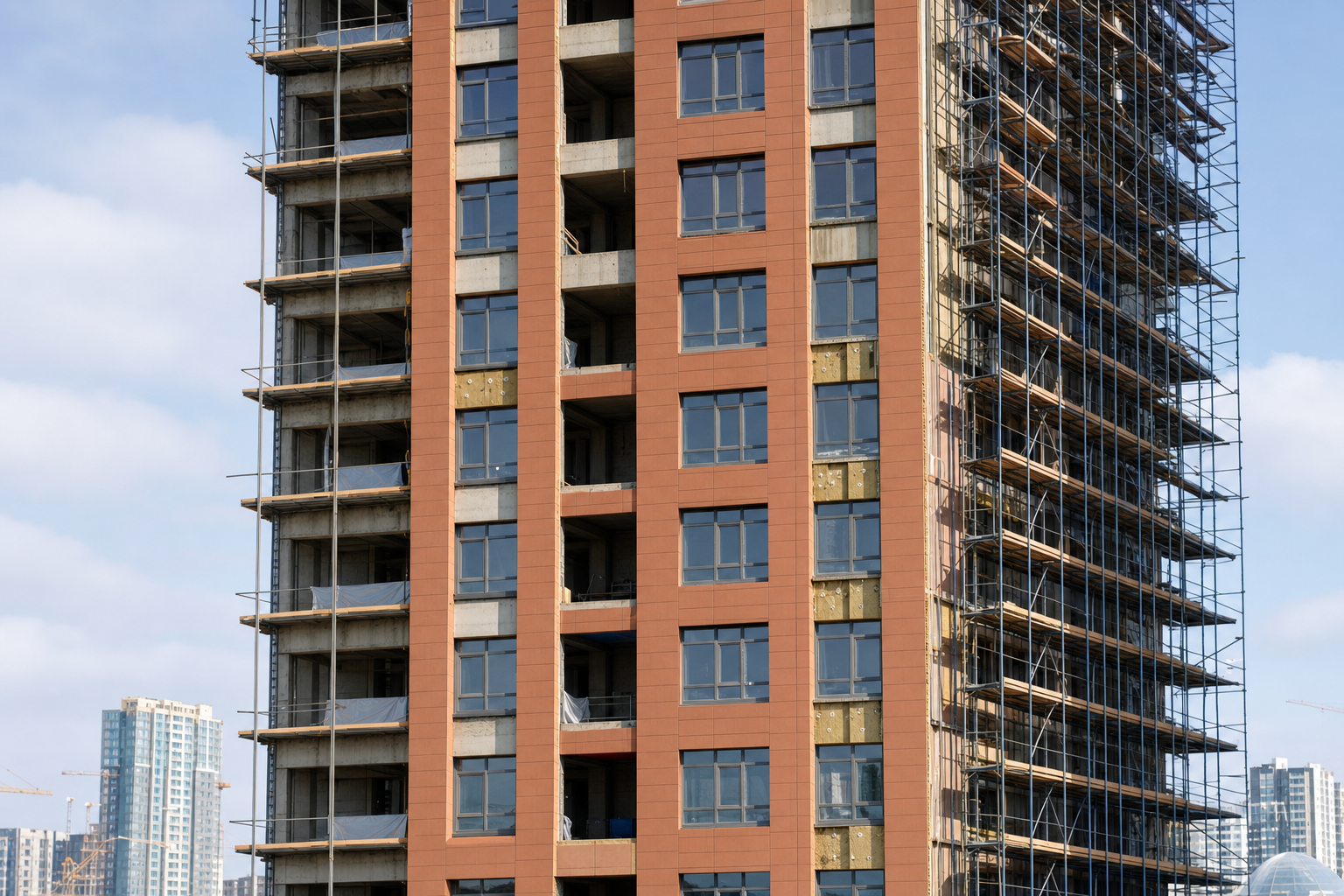

Бригада из четырёх монтажников закрывает в среднем 30–50 м² фасада за смену в зависимости от облицовки и сложности архитектуры. Здание на 2 000 м² реально облицевать за 2–3 месяца при работе в две захватки. Зима — не препятствие: мокрых процессов нет, ограничения касаются только сильного ветра и гололёда на лесах. Грамотный подрядчик ведёт журнал скрытых работ, фотофиксацию каждого слоя и сдаёт этапы технадзору — требуйте этого в договоре.

Контроль качества: что проверять заказчику

Пять контрольных точек, которые экономят миллионы: протокол испытания анкеров на вырыв (а не «сертификат на коробку»); соответствие шага кронштейнов проекту; сплошность утеплителя без щелей и «горбов»; плоскостность направляющих (допуск 2–3 мм на двухметровой рейке); равномерность швов облицовки. Каждую точку можно проверить за час с уровнем и рулеткой. Если подрядчик отказывается показывать скрытые слои — это повод остановить работы.

Типичные ошибки монтажа и их цена

Чаще всего встречаются: экономия на анкерах (фасад держится, пока не придёт расчётный ветер), резка профилей «по месту» без температурных зазоров (летом плоскость идёт волнами), монтаж утеплителя без ветрозащиты (минвата выветривается за 3–5 лет), кустарные узлы примыканий у окон (промерзание и наледь). Исправление любой из этих ошибок дороже, чем изначально правильный монтаж по проекту — поэтому экономить нужно на стадии расчёта комплекта, а не на технологии.

Ориентировочные сроки работ для здания 2 000 м²:

ЭтапДлительность
Проект и расчёт КМ/КМД2–4 недели
Поставка подсистемы и облицовки2–6 недель
Монтаж кронштейнов и утеплителя3–5 недель
Профили и облицовка6–10 недель
Сдача, исполнительная документация1–2 недели

Вопросы и ответы

Можно ли монтировать вентфасад зимой?

Да. В системе нет мокрых процессов, поэтому работы идут при отрицательных температурах. Ограничения — ветер свыше 15 м/с и обледенение лесов по технике безопасности.

Кто должен выполнять монтаж — любая бригада?

Нет. Монтажники должны работать по проекту КМ/КМД конкретной системы и иметь опыт НВФ. ТОО VENTFASAD 24 передаёт подрядчику альбом узлов и сопровождает шеф-монтажом.

Кто должен выполнять расчёт несущей способности вентфасада?

Проектная организация с допуском и опытом расчёта НВФ. ТОО «VENTFASAD 24» выполняет прочностные расчёты по нормам РК и выдаёт комплект КМ/КМД с узлами и спецификациями.

Чем поможет ТОО VENTFASAD 24

Мы закрываем весь цикл: BIM-проектирование и расчёты, комплект чертежей КМ/КМД, поставка классической и межэтажной подсистемы, облицовка под задачу объекта. География — весь Казахстан: Павлодаре и другие города. Консультация инженера бесплатная: опишите объект, и мы предложим решение с ценой за квадратный метр.


Желдетілетін қасбет: нысандағы жұмыс жобадан тапсыруға дейін қалай ұйымдастырылады

«вентилируемый фасад работа» — бұл сұраныстың артында тапсырыс берушінің басты сұрағы тұр: жобаны мерзімін бұзбай және қайта жасаусыз дайын қасбетке қалай айналдыру керек. АЖҚ технологиясы жұмысты жыл бойы жүргізуге мүмкіндік береді, бірақ тәртіпті талап етеді: әр кезең тексеріледі, әр торап сызба бойынша жиналады. VENTFASAD 24 ЖШС сарапшысы Павлодарда және бүкіл Қазақстандағы нысандарда дұрыс процестің қалай құрылатынын айтып береді.

Мерзімдер мен жұмысты ұйымдастыру

Төрт монтаждаушыдан тұратын бригада қаптама мен сәулет күрделілігіне қарай ауысымына орта есеппен 30–50 м² қасбетті жабады. 2 000 м² ғимаратты екі учаскемен жұмыс істегенде 2–3 айда қаптауға болады. Қыс — кедергі емес: ылғал процестер жоқ, шектеулер тек қатты жел мен ормандағы көктайғаққа қатысты. Сауатты мердігер жасырын жұмыстар журналын жүргізеді, әр қабатты фотоға түсіреді және кезеңдерді техқадағалауға тапсырады — мұны шартта талап етіңіз.

Сапа бақылауы: тапсырыс берушіге нені тексеру керек

Миллиондарды үнемдейтін бес бақылау нүктесі: анкерлерді жұлып алу сынағының хаттамасы («қораптағы сертификат» емес); кронштейндер қадамының жобаға сәйкестігі; жылытқыштың саңылаусыз және «бұдырсыз» тұтастығы; бағыттаушылардың жазықтығы (екі метрлік рейкада 2–3 мм рұқсат); қаптама жіктерінің біркелкілігі. Әр нүктені деңгей мен рулеткамен бір сағатта тексеруге болады. Мердігер жасырын қабаттарды көрсетуден бас тартса — бұл жұмысты тоқтатуға себеп.

Монтаждың типтік қателері және олардың құны

Жиі кездесетіндері: анкерлерден үнемдеу (қасбет есептік жел келгенше ұстайды), профильдерді температуралық саңылаусыз «орнында» кесу (жазда жазықтық толқынданады), жылытқышты жел қорғанысынсыз орнату (минмақта 3–5 жылда желге ұшады), терезе жанындағы қолдан жасалған жанасу тораптары (тоңу және мұз қату). Осы қателердің кез келгенін түзету жоба бойынша әуел бастан дұрыс монтаждан қымбат — сондықтан технологиядан емес, жинақты есептеу сатысында үнемдеу керек.

2 000 м² ғимаратқа арналған болжамды жұмыс мерзімдері:

КезеңҰзақтығы
КМ/КМД жобасы мен есебі2–4 апта
Қосалқы жүйе мен қаптаманы жеткізу2–6 апта
Кронштейндер мен жылытқыш монтажы3–5 апта
Профильдер мен қаптама6–10 апта
Тапсыру, орындау құжаттамасы1–2 апта

Сұрақтар мен жауаптар

Вентфасадты қыста монтаждауға бола ма?

Иә. Жүйеде ылғал процестер жоқ, сондықтан жұмыс теріс температурада да жүреді. Шектеулер — қауіпсіздік техникасы бойынша 15 м/с-тан асатын жел мен ормандардың мұздануы.

Монтажды кім орындауы керек — кез келген бригада ма?

Жоқ. Монтаждаушылар нақты жүйенің КМ/КМД жобасы бойынша жұмыс істеп, АЖҚ тәжірибесі болуы керек. VENTFASAD 24 ЖШС мердігерге тораптар альбомын береді және шеф-монтажбен сүйемелдейді.

Желдетілетін қасбеттің көтергіш қабілетінің есебін кім орындауы керек?

Рұқсаты және НВФ есептеу тәжірибесі бар жобалау ұйымы. «VENTFASAD 24» ЖШС ҚР нормалары бойынша беріктік есептерін орындап, тораптары мен спецификациялары бар КМ/КМД жинағын береді.

VENTFASAD 24 ЖШС немен көмектеседі

Біз толық циклді жабамыз: BIM-жобалау және есептер, КМ/КМД сызбалар жинағы, классикалық және қабатаралық қосалқы жүйені жеткізу, нысан міндетіне сай қаптама. География — бүкіл Қазақстан: Павлодарда және басқа қалалар. Инженер кеңесі тегін: нысанды сипаттаңыз, біз шаршы метр бағасымен шешім ұсынамыз.

Обратный звонок
Запрос успешно отправлен!
Имя *
Телефон *
Предзаказ
Предзаказ успешно отправлен!
Имя *
Телефон *
Добавить в корзину
Название товара
100 тг
1 шт.
Перейти в корзину
Заказ в один клик
Настоящим подтверждаю, что я ознакомлен и согласен с условиями оферты и политики конфиденциальности.
